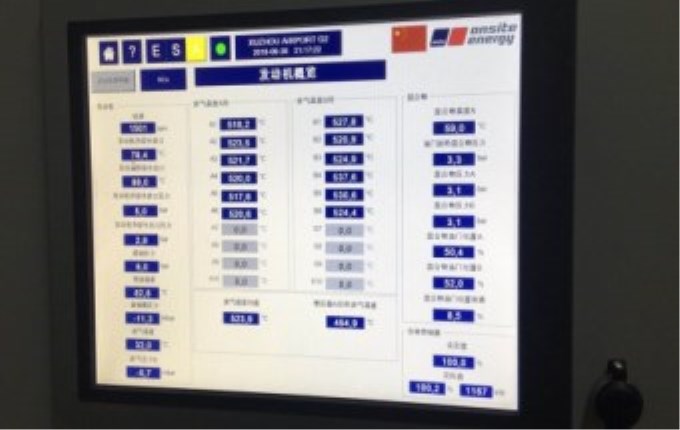

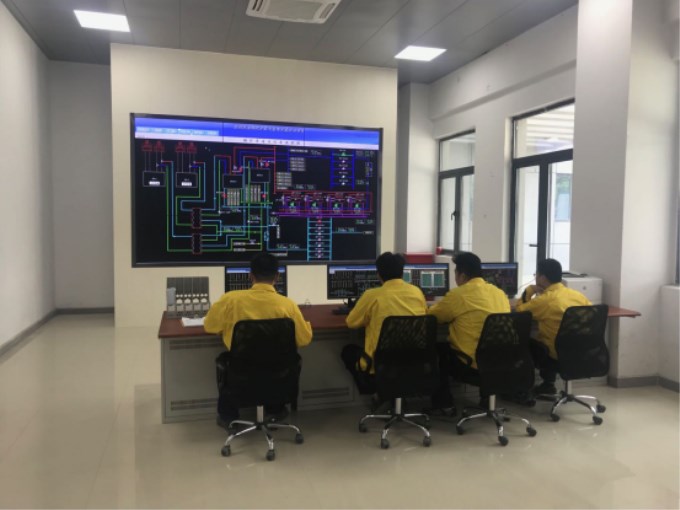

2018年9月28日凌晨2:00至3:30,徐州觀音機場天然氣分布式能源站項目兩臺發電機組一次性并網成功,標志著該項目工作重點由建設階段轉向運營階段,向正式投產又邁出重要一步。目前正在進行各項試驗及調試工作,為下一步機組滿負荷投產運行打下堅實基礎。
該項目2016年10月13日獲得江蘇省發改委核準批復(蘇發改能源發〔2016〕1144號);2017年6月土建工程開工,11月20日向航站樓試供暖;2018年4月27日進行發電機空載點火試運行一次成功,5月2日到8日發電機組帶50%負荷孤島運行調試順利,7月底,向市供電公司申請項目上并網系統驗收,8月21日睢寧供電公司對項目進行了復驗,認為具備上網條件并批準27日停航后進行上并網工作。
作為我市第一個分布式天然氣綜合利用項目,自項目申請開始就受到各級領導的關心和重視,省發改委能源局領導、市領導、市發改委等領導多次來項目現場參觀指導工作,機場公司主要領導和集團公司主要領導、新奧燃氣相關領導也多次蒞臨現場給與幫助和指導。
